铁路行车组织

魏堂建

目录

  • 1 车站工作组织的概述
    • 1.1 车站的概念和作用
    • 1.2 车站的分类
    • 1.3 列车的概念及其分类
    • 1.4 车站工作组织与管理
  • 2 调车工作
    • 2.1 调车的概念及意义
    • 2.2 调车的基本因素及作业时间标准
    • 2.3 牵出线调车作业
    • 2.4 驼峰调车作业
      • 2.4.1 驼峰调车作业(1)
      • 2.4.2 驼峰调车作业(2)
    • 2.5 调车作业计划
      • 2.5.1 调车作业计划(1)
      • 2.5.2 调车作业计划(2)
  • 3 接发列车与中间站工作组织
    • 3.1 中间站生产活动概述
    • 3.2 接发列车作业
    • 3.3 摘挂列车在中间站技术作业
  • 4 技术站工作组织
    • 4.1 技术站生产活动及技术作业过程
    • 4.2 技术站列车技术作业
  • 5 货车集结过程
    • 5.1 基本概念
    • 5.2 货车集结时间的计算
  • 6 货物作业车取送技术作业
    • 6.1 取送车工作概述
    • 6.2 取送车次数问题
    • 6.3 放射形专用线取送车顺序问题
      • 6.3.1 放射形专用线取送车顺序问题(1)
      • 6.3.2 放射形专用线取送车顺序问题(2)
  • 7 车站作业计划、调度指挥和统计分析
    • 7.1 车站作业计划
    • 7.2 车站调度指挥
    • 7.3 车站工作统计
    • 7.4 车站工作分析
  • 8 货物列车编组计划概述
    • 8.1 车流组织的概念
    • 8.2 列车编组计划的内容与作用
    • 8.3 列车编组计划的编制程序及编制资料
    • 8.4 车流径路的选择
  • 9 装车地直达列车编组计划
    • 9.1 组织装车地直达运输的意义、条件与评价准则
    • 9.2 装车第直达列车编组方案及其效益分析
    • 9.3 装车地直达列车编组计划的编制与执行
  • 10 技术站列车编组计划的编制
    • 10.1 编组技术站单组列车编组计划的基本原理
    • 10.2 绝对计算法
      • 10.2.1 绝对计算法(1)
      • 10.2.2 绝对计算法(2)
    • 10.3 表格计算法
    • 10.4 分组列车编组计划
  • 11 货物列车编组计划的确定与执行
    • 11.1 货物货物列车编组计划的确定与执行
  • 12 列车运行图概述
    • 12.1 运行图的意义
    • 12.2 列车运行图的图像表示方法
    • 12.3 列车运行图的分类
  • 13 列车运行图要素
    • 13.1 运行图要素概述
    • 13.2 车站间隔时间
  • 14 铁路区间通过能力
    • 14.1 铁路运输能力概述
    • 14.2 计算平行运行图通过能力的基本原理
    • 14.3 平行运行图通过能力
      • 14.3.1 平行运行图通过能力(1)
      • 14.3.2 平行运行图通过能力(2)
      • 14.3.3 平行运行图通过能力(3)
    • 14.4 非平行运行图通过能力
  • 15 列车旅行速度
    • 15.1 列车旅行速度
  • 16 区段管内工作组织
    • 16.1 区段管内工作概述
    • 16.2 区段管内工作量
    • 16.3 区段管内货物列车的铺画方案
  • 17 列车运行图编制
    • 17.1 列车运行图编制概述
    • 17.2 旅客列车运行图编制方法
    • 17.3 货物列车运行图编制方法
    • 17.4 分号列车运行图编制
    • 17.5 列车运行图指标和实行新图前的准备工作
驼峰调车作业



驼峰的定义:

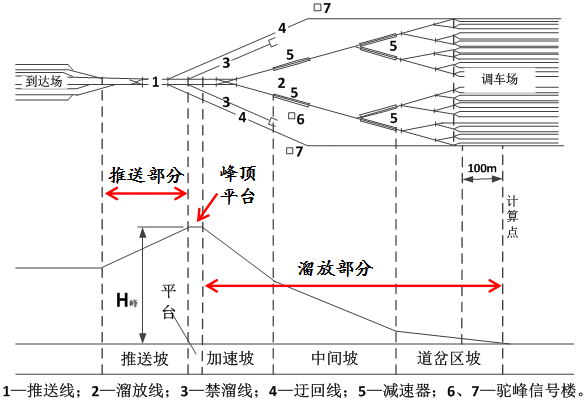

驼峰是利用车辆本身所受的重力并辅以机车的推力进行分解车列的一种调车设备。

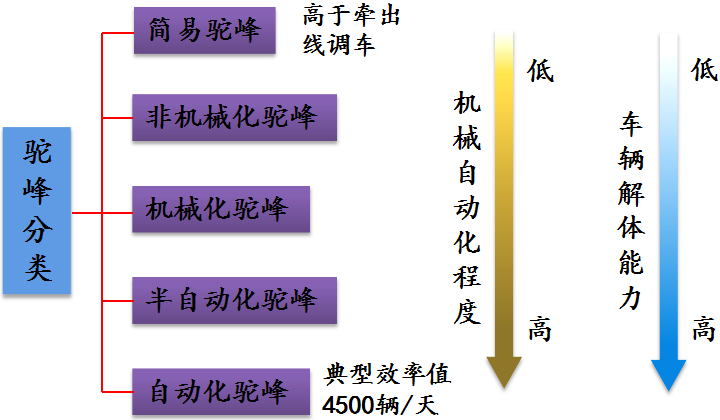

点式控制即在调车场各股道的固定地点设置减速器,适用于允许连挂速度较高的条件下采用在机械化或自动化驼峰编组站,调车场通常采用三种制式的调速工具

连续式控制即在调车场各股道上连续布置减速顶、加减速顶等调速工具,随时随地控制溜放车组,使之按规定的速度溜行,直至与停留车连挂,适宜于允许连挂速度较低的条件下采用

点连式控制即在调车场各股道的前半部分设置减速器,后半部分设置连续式调速工具,以达到车组安全连挂的要求,我国主要编组站多数采用这种制式。

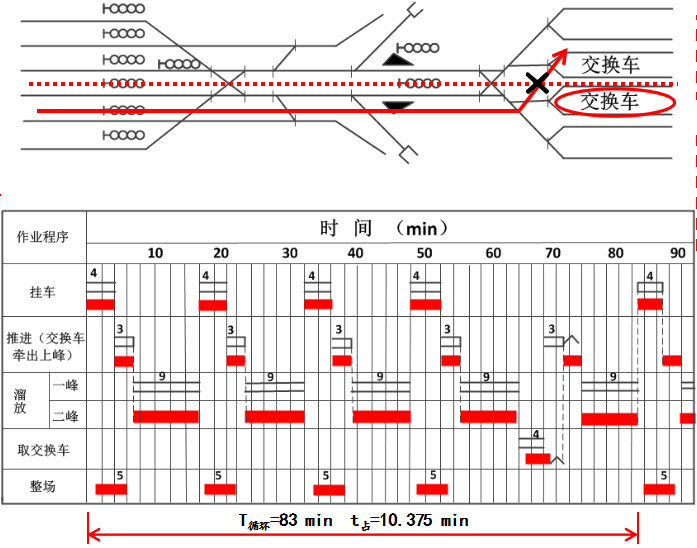

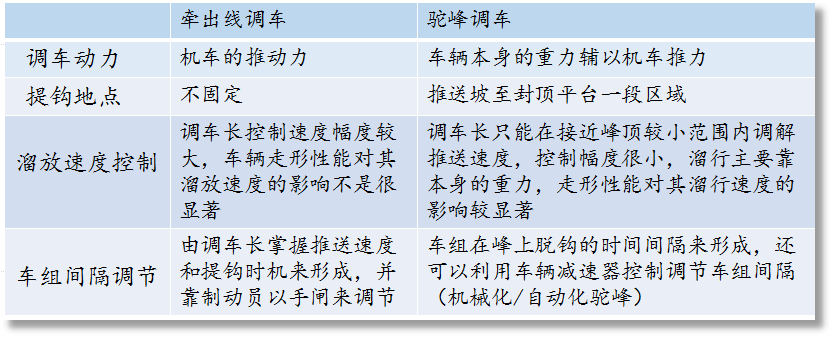

◆到达场与调车场纵向排列,驼峰机车的基本作业过程:

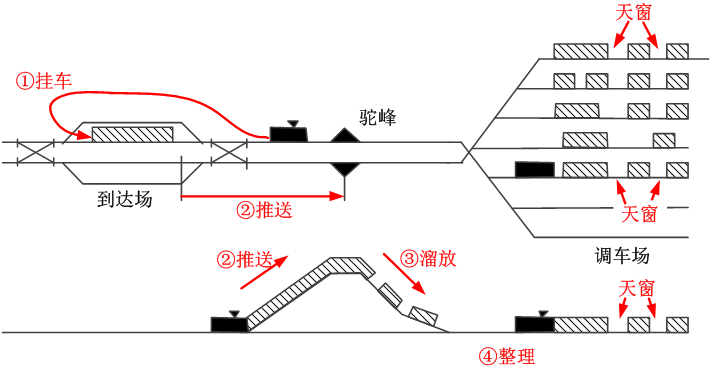

①挂车     ②推送     ③溜放     ④整场


在铁路上,某些车辆由于其走行部侵入车辆减速器的限界,或因车载货物的性质及装载状态,通过驼峰可能危及作业和货物安全,这些车辆禁止过峰,称为“禁峰车”;

有的车辆虽然允许过峰,但由于其所载货物的性质或所进入线路停有限速连挂的车组等原因,禁止溜放,只允许机车推送下峰,它们称为“禁溜车”。

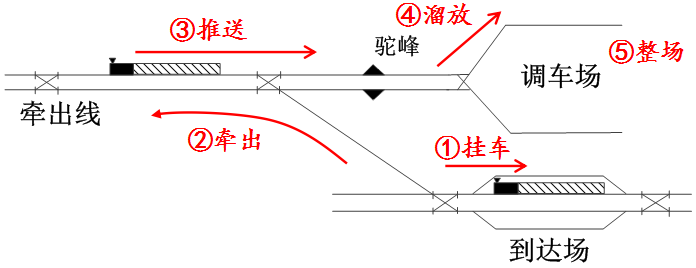

到达场与调车场横向排列,驼峰机车的基本作业过程:

①挂车   ②牵出   ③推峰   ④溜放   ⑤整场

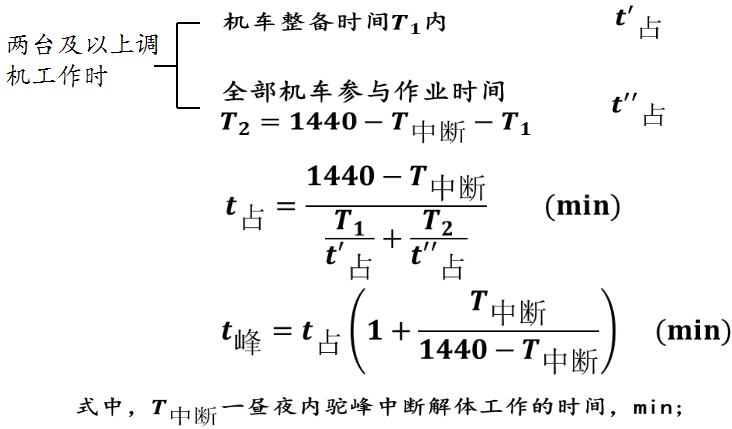

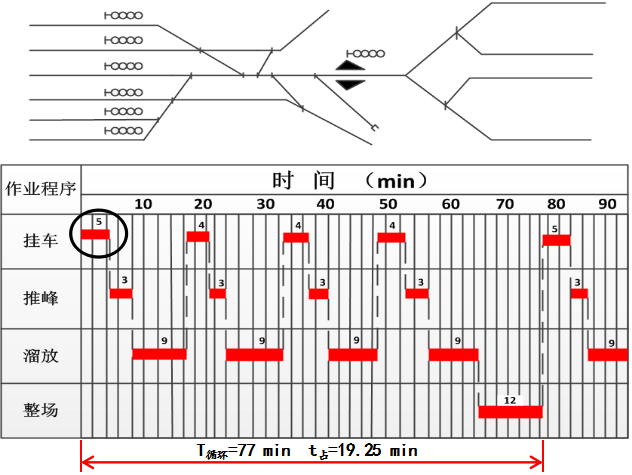

单推单溜只配备一台驼峰机车且改编工作量不大的编组站上采用的驼峰作业方案。


双推单溜在具有两条推送线、配备两台或两台以上机车和改编作业量较大的编组站采用的一种驼峰作业方案。

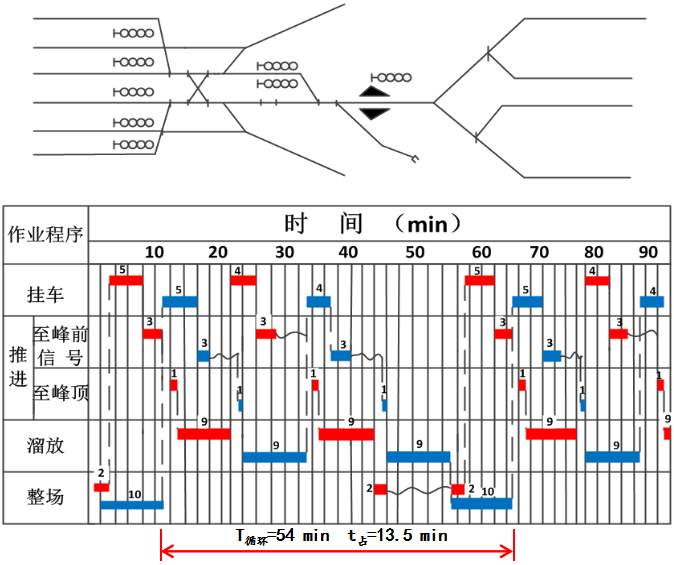

双推双溜是指在具有两条推送线、两条溜放线、配备两台以上机车工作的编组站采用的一种作业方案。


当车站重复改编车数超过20%时,采用双推双溜一般是不利的。

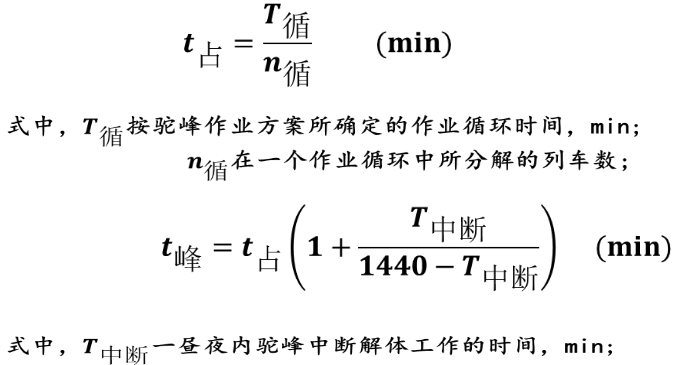

(1)分解一个列车平均占用驼峰的时间

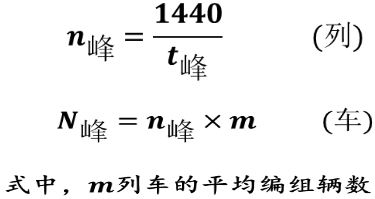

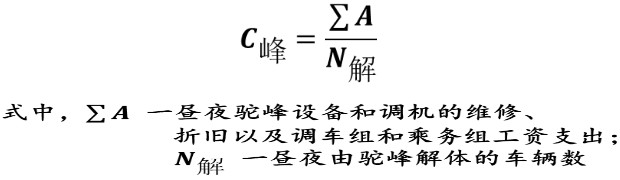

(2)驼峰分解能力

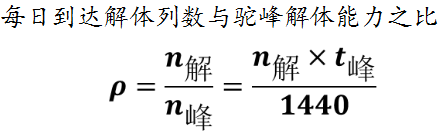

(3)驼峰负荷

(4)驼峰解体一车的直接费用
