摘挂列车在中间站技术作业
上一节

中间站办理的作业主要是接发列车作业和摘挂列车的摘挂车辆技术作业
摘挂列车:是指在技术站编组,在邻接区段内的中间站进行摘挂车辆作业的列车。

摘挂列车将到达中间站的车辆(到卸重车和配装空车)摘下,又将在中间站已完成货物装卸作业且符合摘挂列车挂运要求的车辆摘走。

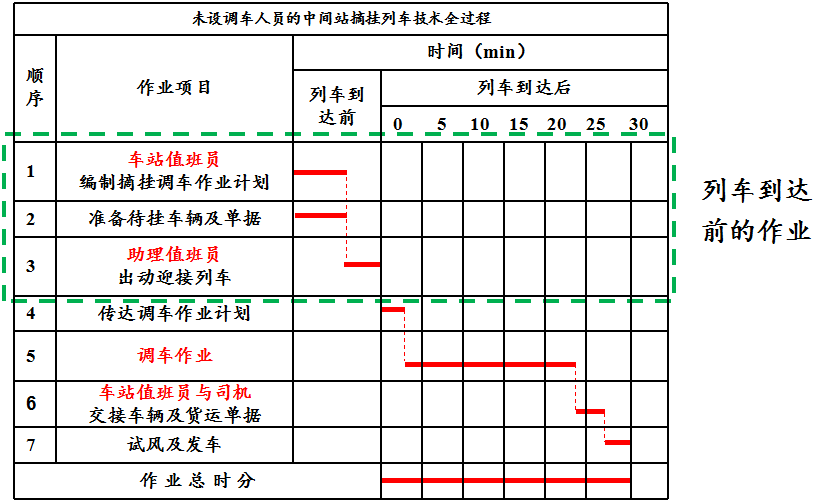

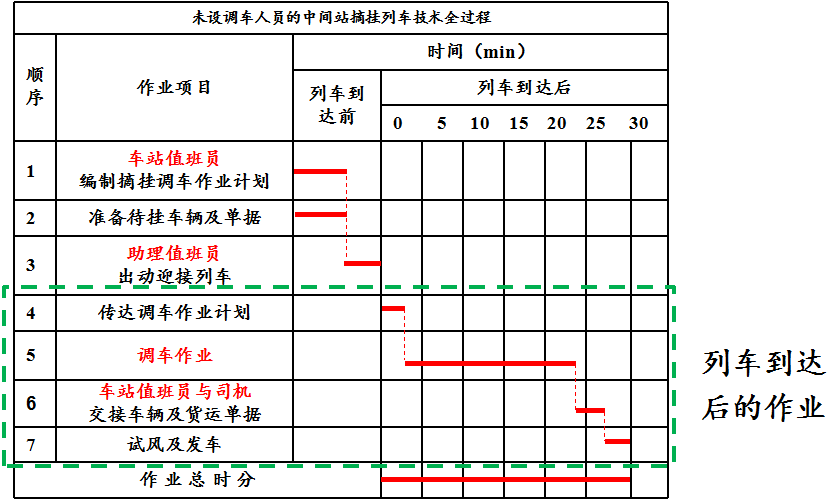

¤车站值班员应及时向列车调度员了解摘挂列车在本站的甩挂计划和作业时间要求;
¤车站站务员(或货运员)事先检查好待挂车辆,准备好货运单据;
¤车站值班员根据资料、待挂车情况编妥调车作业计划,传达给助理值班员;
¤助理值班员提前出动至接车线,用手信号指示列车停在便于进行调车的适当位置。

¤列车到达停妥,车站助理值班员向司机传达调车作业计划后开始作业;
¤司机车站交接车辆及货运单据,修改列车编组顺序表;
¤检查所挂车辆装载状态、编挂位置是否符合规定,亲自或通过车站值班员向前方作业站进行摘挂确报;
¤然后,进行简略制动试验,准备发车及发车。
